Pokud chcete vytvořit dobrou podlahu odolnou proti opotřebení (nebo vysoce kvalitní vytvrzující infiltrační podlahu), musíte se zabývat pevností betonového podkladu, zejména jeho rovinností. Dobrá podlaha odolná proti opotřebení úzce nesouvisí jen s kvalitou kameniva odolného proti opotřebení. Je vyžadován lepší podklad. Cílem tohoto článku je poskytnout vám nejkomplexnější a nejúplnější technologii laserového nivelace betonu a podlah odolných proti opotřebení. Následující obsah uvádí konstrukční metody, které společnost Shanghai Jiezhou Engineering & Mechanism Co., Ltd. shrnula na základě dlouholetých zkušeností v oboru. Pro vaši informaci.
Stavební proces: úprava podkladové vrstvy → bednění skladu → podávání betonu → pokládka, vibrování a hutnění laserovým nivelačním strojem → rozprostření kovového kameniva → kalandrování a odsávání kalu → leštění → zalévání a vytvrzování → mechanické řezání a injektáž spár.
Obrázek konstrukce laserového potěru
Základní ošetření
1. Nejprve se odstraní odpadky ze základové vrstvy a na povrchu základové vrstvy se nesmí nacházet žádné drobné předměty.
2. Vysekejte lokální vyčnívající část povrchu, aby se dosáhlo rovnoměrné výšky povrchu. Zkontrolujte, zda rovinnost podkladové vrstvy splňuje normu s odchylkou ± 2 cm od projektované výšky, abyste zajistili tloušťku betonové dlažby.
Nastavení šablony
Nejprve se v závislosti na umístění ocelových sloupů celého zařízení, konstrukčních požadavcích, přípravě bednění, směru jízdy vozidel a konstrukčních charakteristikách nivelačního zařízení navrhne spolehlivý systém lití konstrukce. V oblasti stavby se instaluje pevné bednění. Bednění bude speciální bednění vyrobené z ocelových profilů a horní otvor bednění se upraví tak, aby byl uvnitř i vně rovný a rovnoměrný.
Nastavení posuvné vrstvy
Po montáži bednění se stavební plocha zakryje plastovou fólií, která oddělí základní vrstvu od betonového povrchu a vytvoří tak kluznou vrstvu.
Vázací výztužná síťovina
1. Výztužná síťovina se zpracovává centralizovaným a jednotným dávkováním na staveništi a po svázání se přepravuje na určené místo pro stohování. Povrch výztuže musí být čistý, bez nečistot, rzi atd., aby byla zajištěna kvalita surovin. Výztužná síťovina musí být důkladně svázaná a rozteč a velikost musí splňovat požadavky návrhu a specifikace. Po svázání se zkontroluje, zda je výztužná síťovina dostatečně chráněná, zda je vazba pevná a zda nedochází k uvolnění.
2. Před litím betonu jej pracovníci instalují na určené místo. Velikost výztužné sítě je 3M × 3m.
Uvedení laserového nivelačního stroje do provozu

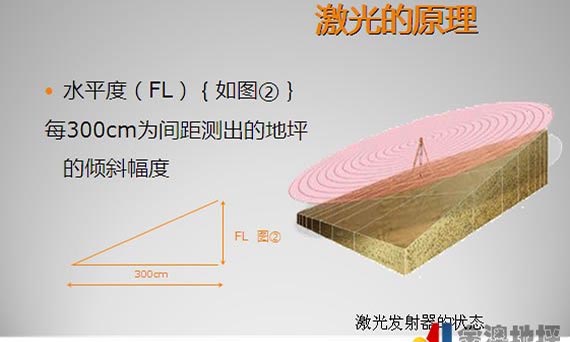

Před litím betonu je nutné provést odladění laserového nivelačního stroje. Postavte a vyrovnejte laserový vysílač a podle vysílaného signálu upravte úroveň a výšku nivelační hlavice nivelačního stroje tak, aby odpovídala výšce betonového terénu. Současně upravte výškový rozdíl na obou koncích nivelační hlavice s tolerancí 0,5 mm. Před zahájením velkoplošné výstavby nejprve použijte zařízení pro zkušební výrobu a zkontrolujte, zda nedošlo k chybě.

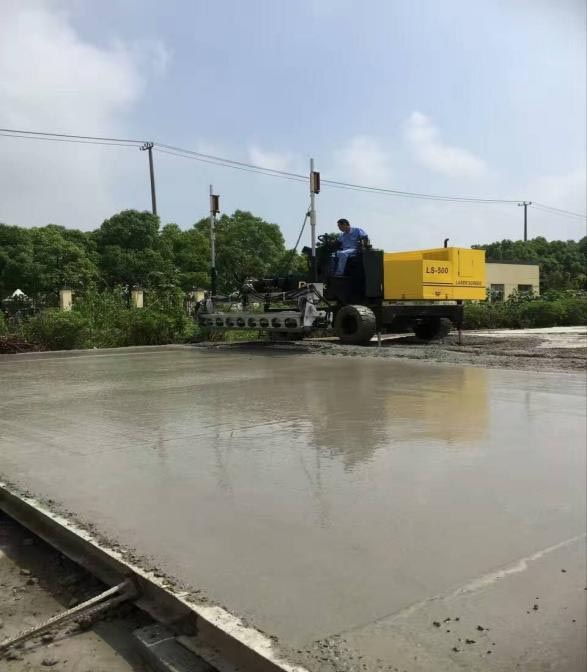

Lití betonu
1. Musí být použit komerční beton. Vlastnosti komerčního betonu musí splňovat požadavky příslušných specifikací a sesednutí betonu do bednění musí být kontrolováno na 160–180 mm.
2. Beton se musí pokládat od konce uspořádaným způsobem. Při nalévání betonové směsi do bednění musí být odlehčení koncentrované a pomalé a virtuální tloušťka musí být asi o 2 cm vyšší než bednění. V případě potřeby se materiál zredukuje nebo doplní a svislé a vodorovné úseky musí splňovat požadavky. Beton se musí pokládat nepřetržitě bez přerušení.

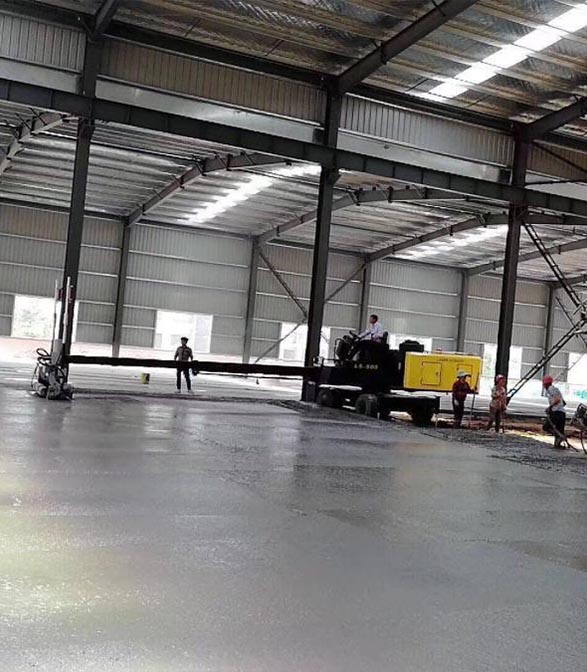

3. Po nalití betonu se hromady betonu ručně zhruba srovnají v dosahu teleskopického ramene nivelačního stroje a poté se pomocí laserového nivelačního stroje provede vibrace, zhutnění a nivelace. Při nivelaci se postupuje postupně od začátku do konce, zevnitř ven.
4. Oblasti, kde nelze provádět mechanickou konstrukci, jako jsou rohy a ocelové sloupy, se zhutní a srovnají ručně.
Odolná podlahová konstrukce
Před počátečním tuhnutím betonu se provede hrubé omítání kotoučovou stěrkou, dokud se suspenze nevylije, a tvrdidlo se rovnoměrně rozprostře na betonovém povrchu. Poté, co tvrdidlo absorbuje určité množství vody, se začne brousit. Po hrubém broušení se nanese druhá vrstva tvrdidla, přičemž množství materiálu musí být 1/3 předchozí vrstvy. Během broušení se provádí křížové broušení a nesmí dojít k žádnému vynechání broušení.
Zhutňování a leštění stěrkou
1. Po laserovém vyrovnání se beton před a po počátečním ztuhnutí zvedne a uhladí zednickou lžící. Hladění kotoučovou bruskou se provádí několikrát v závislosti na tvrdnutí povrchové vrstvy. Rychlost mechanického hladení se upraví podle tvrdnutí betonového podkladu a mechanické hladení se provádí svisle i vodorovně.
2. Před konečným nastavením vyměňte kotouč brusky za nůž a upravte úhel pro broušení a leštění. Obecně se leštění provádí více než dvakrát, aby se dosáhlo rovnoměrného lesku podlahy.
Štěrbina:Spoje se řežou 2–3 Dny po vytvoření otěruvzdorné povrchové vrstvy. Pro řezání spojů se použije mokré řezání o tloušťce 5 cm a hloubce nejméně 1/3 tloušťky betonu. Řezný šev musí být rovný a pěkný.
Vytvrzování: Po vyleštění betonu se musí zakrýt fólií a zalévat vodou pro zrání. Během doby zrání, pokud pevnost betonu povrchové vrstvy nedosáhne 1,2 MPa, po něm nesmí nikdo chodit.
Tmelení
1. Po dvou týdnech vyzrání podlahy důkladně očistěte spáru a odstraňte všechny uvolněné částice a prach z ní.
2. K vyplnění smršťovací spáry se použije polyuretanový tmel s dlouhodobou elasticitou a rychlým vytvrzováním.
Kontrolní opatření
1. Materiály použité na staveništi musí být po schválení staveništěm stohovány na určené místo. U materiálů s požadavky na vodotěsnost je nutné přijmout příslušná opatření proti vlhkosti a dešti.
2. Zajistit zkušený personál pro řízení výstavby a kvalifikované stavební operátory. Před zahájením výstavby musí být organizován příslušný personál, který provede technické školení o správném používání stavebních strojů a nástrojů a kontrole klíčových procesů, aby se zajistilo, že stavební personál je zběhlý v provádění každého procesu.
3. Stavební stroje a nářadí musí splňovat požadavky, být v dobrém stavu a musí mít připravené nějaké náhradní důležité nástroje.
4. Prostředí staveniště musí být udržováno čisté a uklizené, aby se zabránilo znečištění půdy prachem a jinými nečistotami.
5. Kapsy, odpadky a další odpadní materiály ponechané na staveništi musí být denně odstraňovány, aby se zajistilo, že je staveniště po práci uklizené. V případě odpadních speciálních materiálů musí být způsob zpracování v souladu s požadavky na zpracování speciálních materiálů.
Konečně, kromě striktního dodržování výše uvedených postupů vyžaduje dobrá podlaha odolná proti opotřebení také koordinaci a spolupráci mezi betonem a podlahou odolnou proti opotřebení.
Společnost Shanghai Jiezhou Engineering & Mechanism Co., Ltd., založená v roce 1983, se zaměřuje na výzkum a vývoj, výrobu a prodej strojů v oblasti betonových podlah. Laserové hladičky, elektrické hladičky, řezačky, vibrační desky, pěchy a další stroje využívají nejmodernější technologie a jsou zákazníky velmi chváleny.
Má zákazníky ve více než 100 zemích světa a je lídrem v oboru. Máte-li jakékoli dotazy, můžete zavolat společnosti DYNAMIC a my vám s plným nasazením pomůžeme!
Čas zveřejnění: 24. srpna 2022
